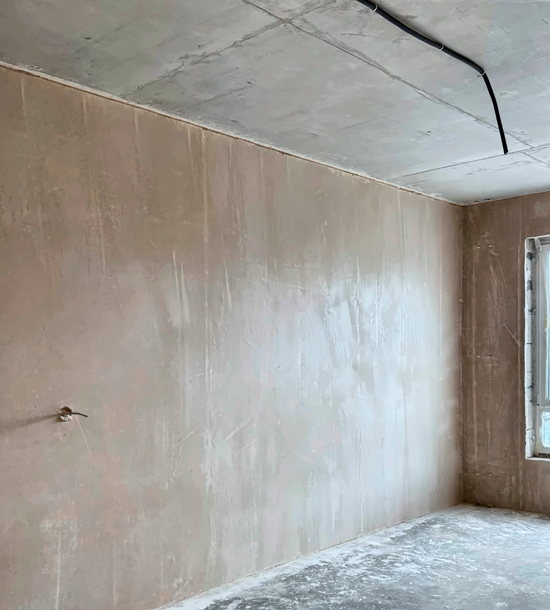

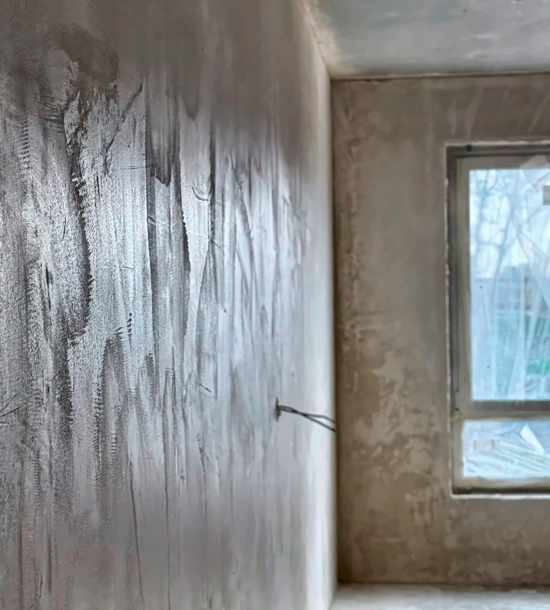

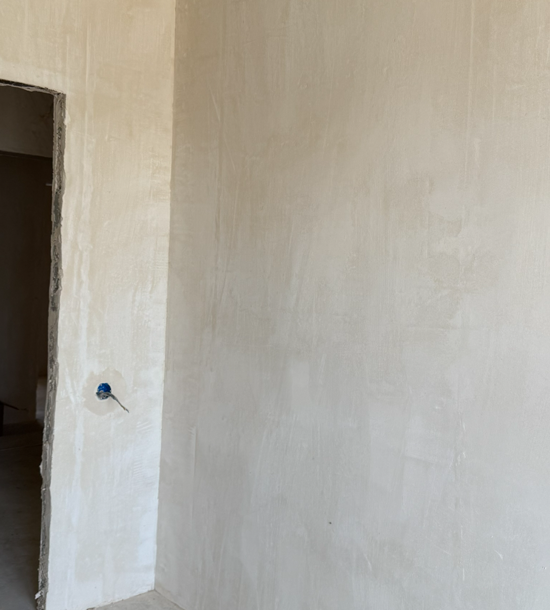

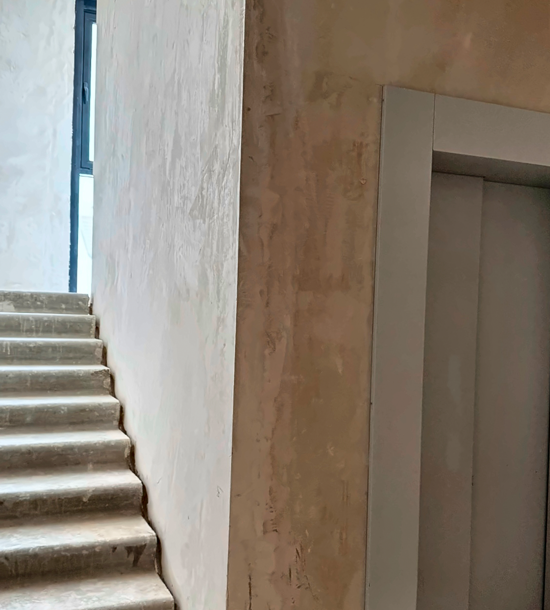

Устанавливаются алюминиевые наружные двери и стеклопакеты в жилых секциях, в дом заводится временное отопление. Внутри дома положены все инженерные сети, трубы водоснабжения и отопления, а также выполнена электрическая разводка, фактически техническая начинка квартиры уже готова. Следом за инженерными сетями начинается работа по черновой отделке. Во всех секциях проведена стяжка пола, а в первой секции в декабре начинается оштукатуривание мест общего пользования и квартир, проведена установка лифтов во всех секциях. Произведено остекление коммерческих помещений, теплый контур помещений закрыт

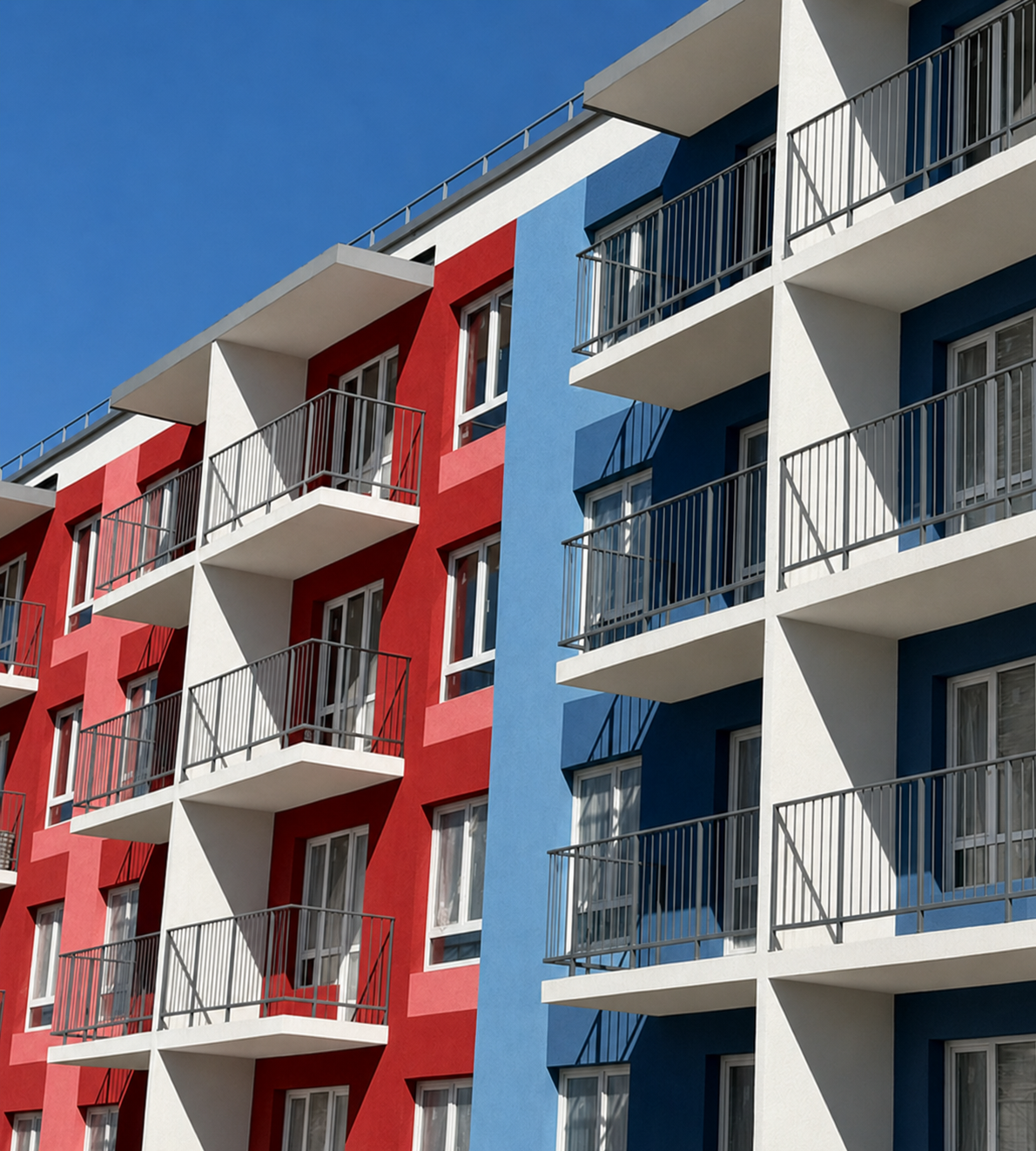

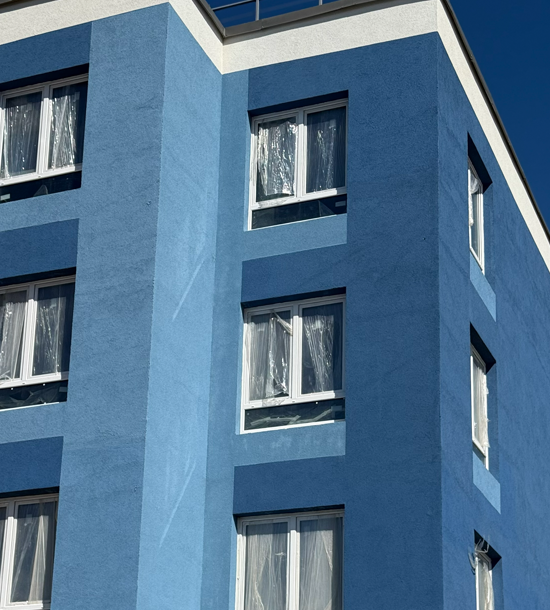

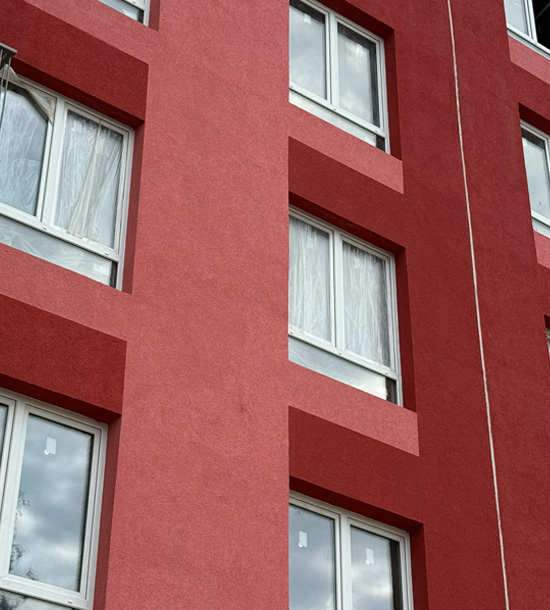

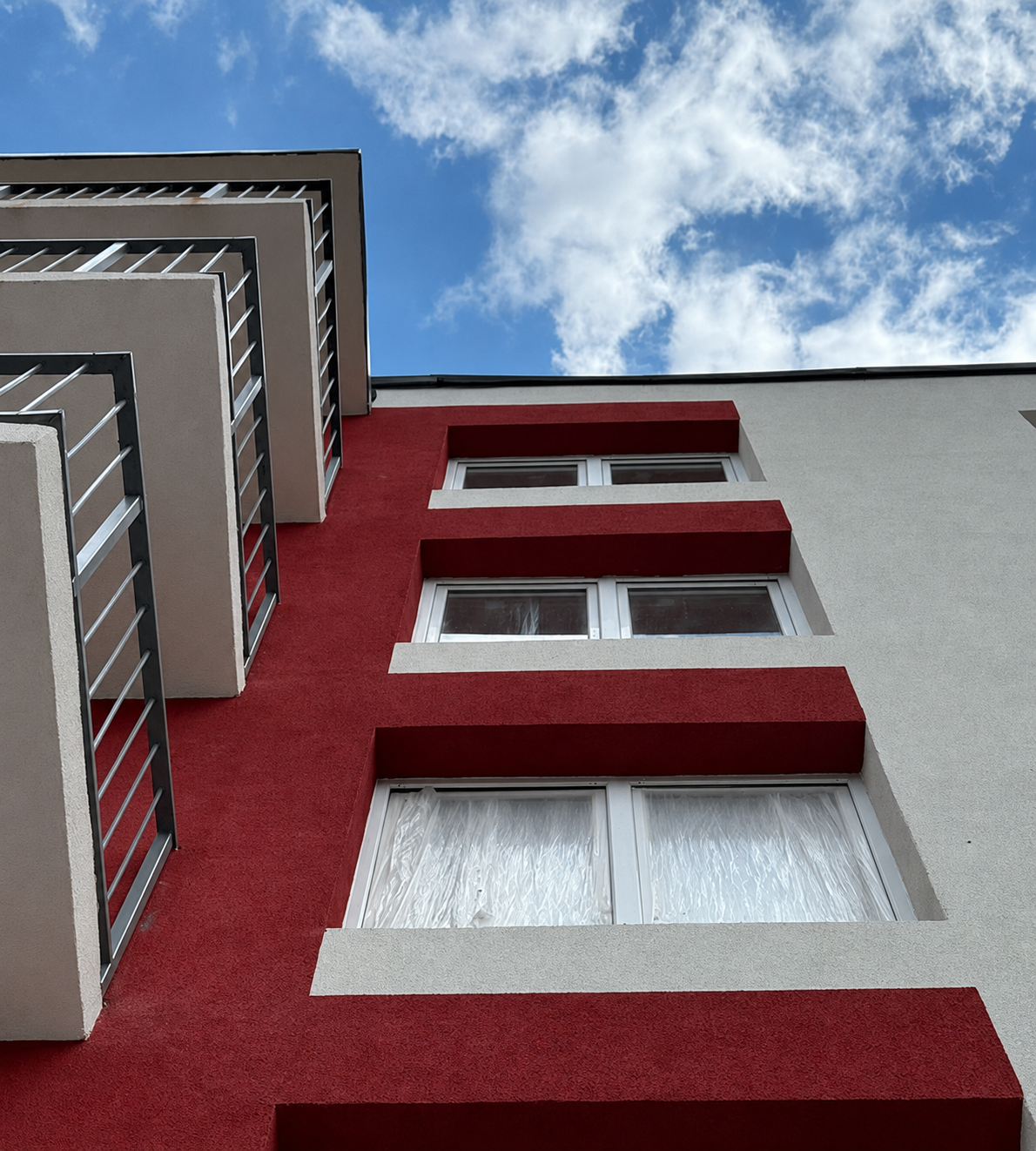

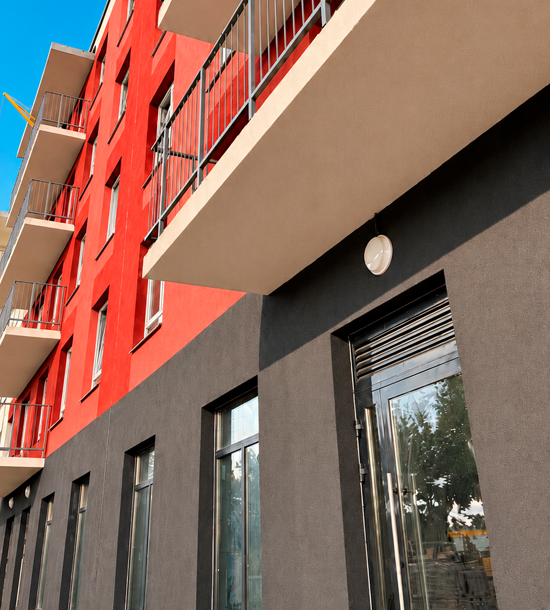

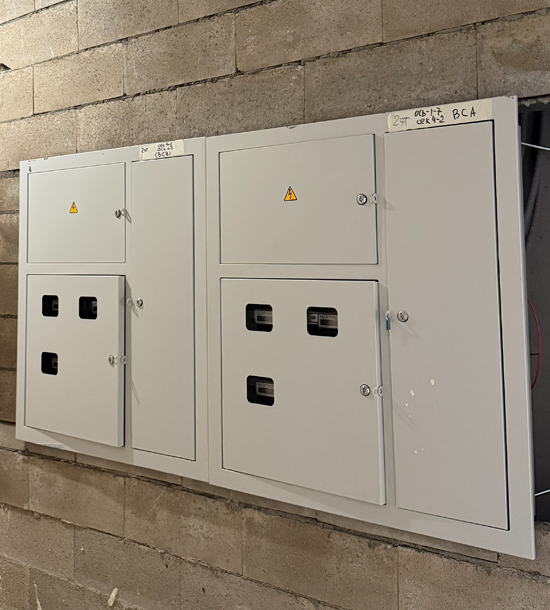

Полностью завершены работы по установке балконов. Фасады окрашены полностью, включая цокольный этаж. В секциях 2, 3 и 4 завершена полусухая стяжка полов. Ведутся активные работы по электрике: собирается главный распределительный щит. Проложена слаботочная противопожарная проводка по всему дому. Установлена теплокамера. Во 2, 3 и 4 секциях установлены стояки: подготовка к подключению сантехники и водоснабжению идет полным ходом.
Фасадные работы — выполнены на 90%. Монтаж балконных ограждений — завершён на 60%. Монтаж слаботочных сетей (интернет, телевидение, пожарная сигнализация) — готовность 60%.

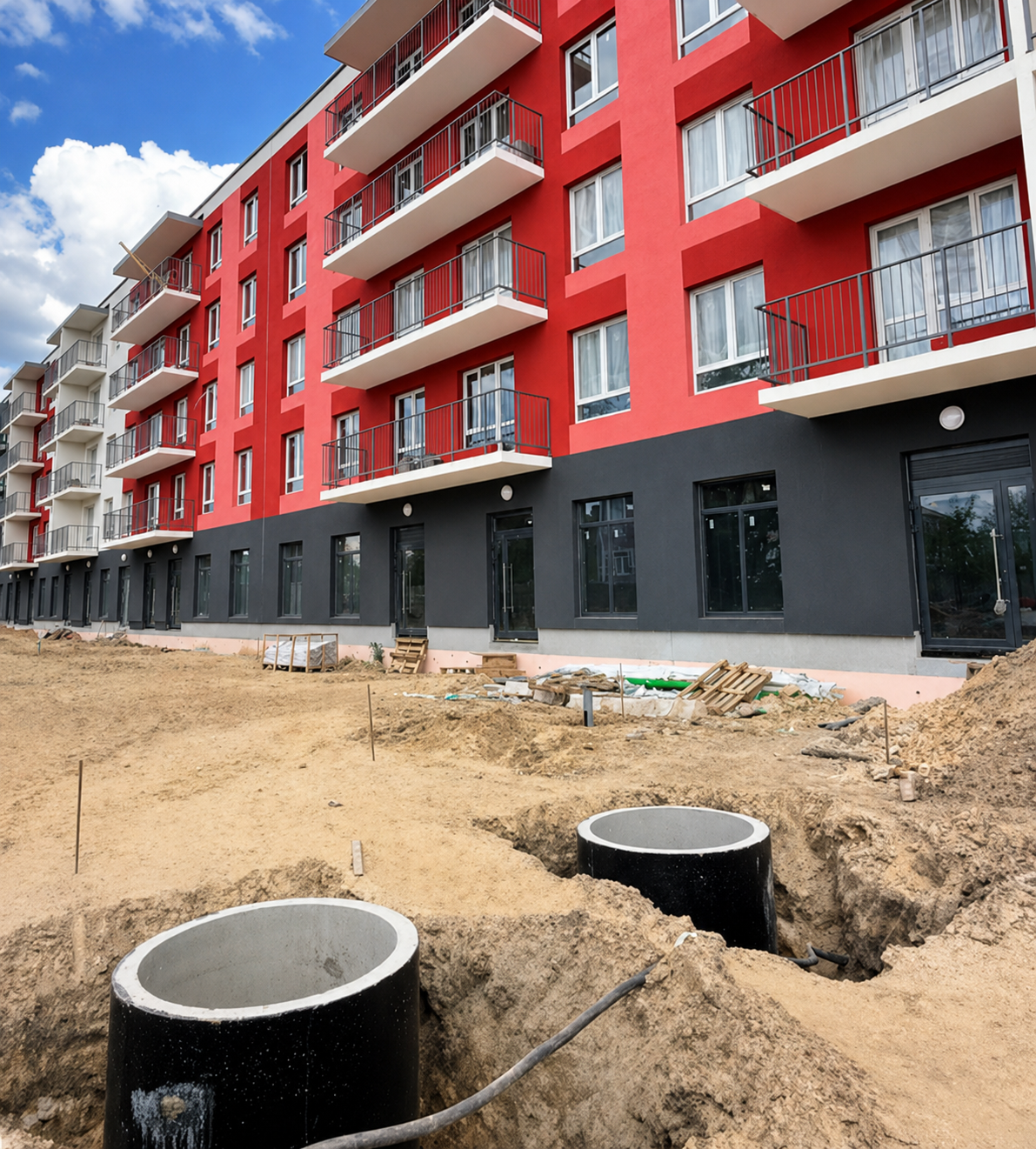

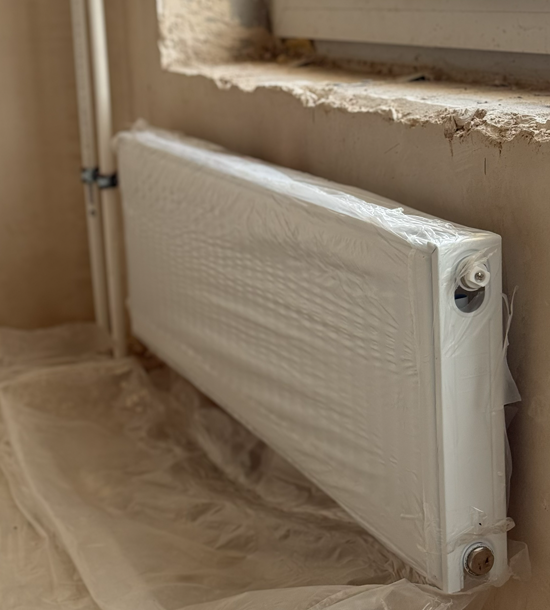

Электрические сети в квартирах — готовность порядка 70%. Начинается заливка полусухой стяжки внутри квартир и в МОП. Работы по системе отопления: установлена тепловая камера снаружи, прокладывается новая теплотрасса от котельной до дома и выполняются работы по наружным теплосетям. В работе — установка отливов на окна. Кровельные работы — завершены. Водопровод и канализация в подвале и по стоякам — готовы. Строительство ведётся с опережением графика.

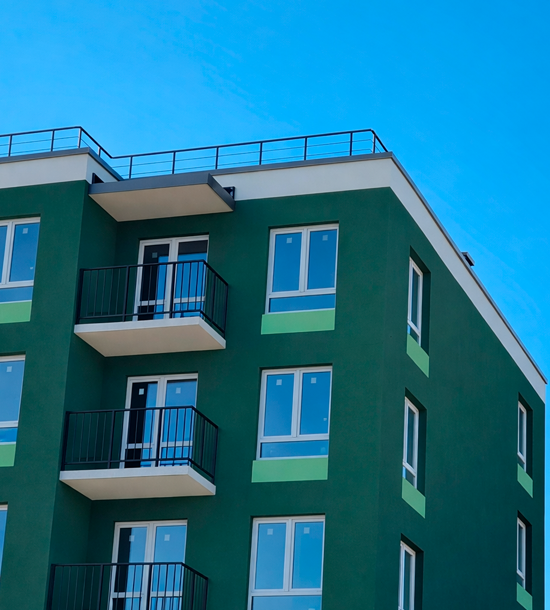

Полным ходом идет сварка балконных конструкций. Колеровка завершена, и сейчас мы усердно работаем над покраской последней секции жилого комплекса. Ключевой этап - подключение систем горячего и холодного водоснабжения, а также разводка электрических сетей. Следите за нашими обновлениями, чтобы быть в курсе всех новостей о строительстве ЖК "Дубровка.Park".
На объекте продолжается активная работа. В квартирах ведется разводка электрических сетей и систем водоснабжения и канализации. Уже установлена лестница для доступа на кровлю, что позволит обслуживать технические помещения и будущие эксплуатируемые зоны. Дом полностью застеклен, а внутри уже формируется комфортный микроклимат. На первом этаже установлены современные алюминиевые двери для коммерческих помещений. В каждой секции дома уже установлены лифты. Завершается финальный этап окрашивания фасадов — осталось всего две секции, и вскоре весь дом засияет обновленным и привлекательным обликом.
Завершены работы по установке ограждающих конструкций и окон ПВХ, а также установлены алюминиевые двери в коммерческих помещениях. Ведутся работы по возведению внутренних перегородок и монтажу инженерных систем, включая канализацию, водоснабжение и отопление. Также завершено утепление кровельного пирога и укладка нижнего слоя гидроизоляции, в настоящее время продолжается утепление вентиляционных шахт и наплавление верхнего защитного слоя. Начаты работы по монтажу индивидуального теплового пункта (ИТП).
Ведутся работы по возведению внутренних перегородок, ведется прокладка инженерных сетей — канализации, водопровода и отопления в подвальных помещениях. Завершен монтаж оконных конструкций из ПВХ. Выполнено утепление кровли в трех секциях с укладкой первого слоя гидроизоляции, а также начаты работы по установке ограждений кровли.
Работы на объекте активно продолжаются. Завершена пароизоляция кровли — это важный этап для подготовки к дальнейшим кровельным работам.
Выполнена каменная кладка наружных стен на 1–4 этажах, и уже началось их остекление. Также завершен монтаж алюминиевых конструкций первого этажа, включая витражные системы, а на этажах с 1-го по 5-й установлены теплые витражи, которые обеспечат надежную теплоизоляцию и современный внешний облик здания.
Закончили монолитные работы, продолжается каменная кладка стен этажей выше и проводятся работы по монтажу внутренних коммуникаций — прокладываются трубы для водоснабжения и канализации, а также электропроводка и системы отопления.

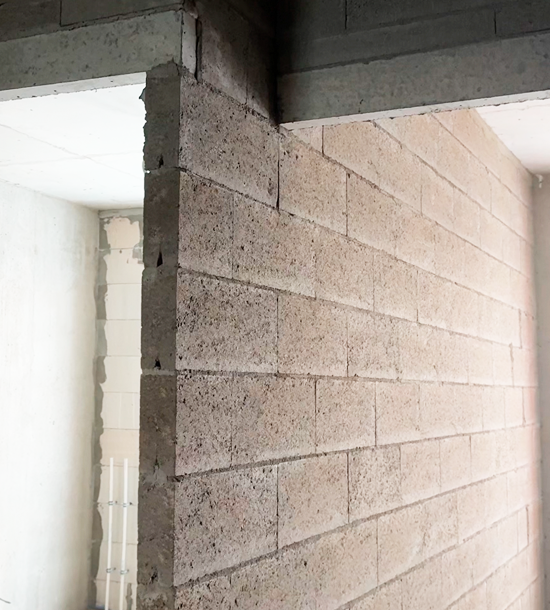

Началась каменная кладка стен первого этажа коммерческих и жилых помещений. Формируются внутренние перегородки, и продолжаются работы по армированию перекрытий. Ведется общее укрепление конструкции здания для повышения ее прочности и устойчивости.
Успешно завершено возведение трех этажей. Ведется активная работа по заливке стен четвертого этажа. Все конструкции залиты и армированы в соответствии с проектом, что обеспечивает необходимую прочность и стабильность.
Начались работы по монолитной вязке арматуры, что является ключевым этапом для формирования прочной основы здания. Ведется тщательное армирование для создания каркаса. Параллельно с этим продолжается монтаж опалубки. Эти этапы являются основой для дальнейших работ по возведению монолитных конструкций.
Продолжаются работы по подготовке фундамента. Завершены работы с котлованом, после чего были проведены гидроизоляция и армирование фундамента. Также начат монтаж опалубки для заливки фундаментной плиты.
Фаза нулевого цикла. Проведена расчистка и выравнивание территории, после чего начались работы на уровне котлована: рытье, устройство песчано-щебеночной подушки, а также подготовка основания для фундамента. Все работы выполняются в соответствии с графиком, обеспечивая подготовку для дальнейших этапов строительства.
